тут момент такой если делаешь КЖ и суешь в проект это документ. Ты можешь законно брать деньгу за кабель который не монтировался. Но не можешь за кабель который монтировался если проектант облажался. Ну я по разному закладываю. Но опять же у меня расчеты комната, этаж, максимум небольшое здание. и всегда личное присутствие. А у кого расчеты уровня небоскреба или поселка без возможности побывать там? и 100% ошибки возможно

Комментарии: 30

  1. Pharm78

    Ну вот мы с Андреем и облажались в своих замерах. При том значительно облажались. Хотя все размеры были и считали мы правильно - для себя же.

    • Vladimir

      У нас так продали 1 раз, позиций в базу столько пришлось добавлять.... видно было что запрос был на обычные оптические кабели и к их длинам прибавили запасы, вот в заказе было позиций 70-80 с длинами 26.7 24.1 19.8 и т.д. а менеджер как видит так и продает без лишних вопросов и предложений оптимизации

      • Aleksandr

        Тогда только договариваться. ну это нормально когда авторасчет в спеку суешь потом округляешь

        • Pharm78

          Мне кажется тут легче плюнуть на убыток в пару сотен тысяч на фоне общей сметы, нежели раздувать гемор с выколачиваем денег от заказчика

          • Aleksandr

            зависит от адекватности заказчика. я третий день пересчитываю одно и то же просто потому что у меня заказчик тупо не может определиться с.... цветом! у меня заказано по 20м короба белого, бежевого, серого, черного завтра не удивлюсь если еще зеленый закажу. на одну и ту же трассу :)))))

            • Pharm78

              цветовая дифференциация штанов обязательна!

              • Aleksandr

                да особенно если одни штаны 4 цветами :)) но вообще конечно я рад что не проектировщик. Я бы с ума сошел. Тут пересчитываю просто потому что сам взялся монтажить.

                • Pharm78

                  Изменение первоначального проекта скрыто в цене ИД надеюсь?

                  • Aleksandr

                    но в среднем я при первичном расчете на прямых трассаах кабел закладываю +20% а монтаж +10% (ведь задний обрезок не монтировался). Но это на прикидку. ИД пока не делал. За рабочку денег взял

                    • Pharm78

                      ТАк у вас рабочка меняется по ходу. Логично тогда за изменения денег брать

                      • Aleksandr

                        а Вы считали по планировкам или по экспликации/размерам предоставленным заказчиком? я раз видел ошибку там в 200м. У нас же. Вижу что проектант рисует длину 200м до ближайшего узла и согласовывает. Я пишу что в таком радиусе нет узла! До него минимум 400м. Оказалось кто-то там видел какой-т шкаф на улице, решил что это шкаф связи и дал место. От него все посчитали. А шкаф вообще пустой был :))) она всегда меняется. И потому помимо нее предусмотрена исполниловка

                        • Pharm78

                          У нас был план помещений для отделочников от генподрядчика - там все в мм. по нему и считали

  2. Dmitriy

    2% по смете на усушку/утряску. Больше не встречал Шввп зачем, этож бельевая верёвка ) Именно. Если заложишь с запасом, а по факту не истратишь, получишь меньше денег, чем в смете

    • Pharm78

      12в чем подавать на контроллеры СКУД на 200-300 метров? шввп 2х0.75. по лоткам

      • Dmitriy

        Шввп не для стационарной прокладки, как и пвс

        • Aleksandr

          шввп по лоткам? шутка хорошая, да.

        • Pharm78

          так что не так?

          • Dmitriy

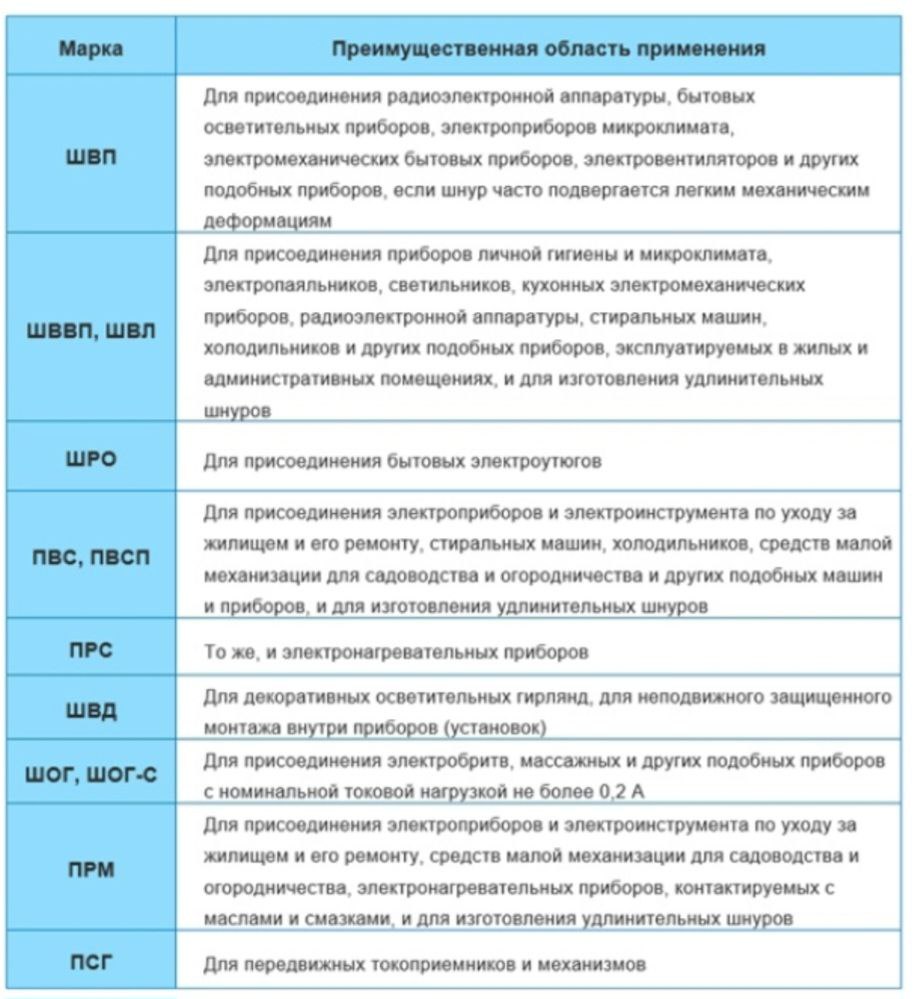

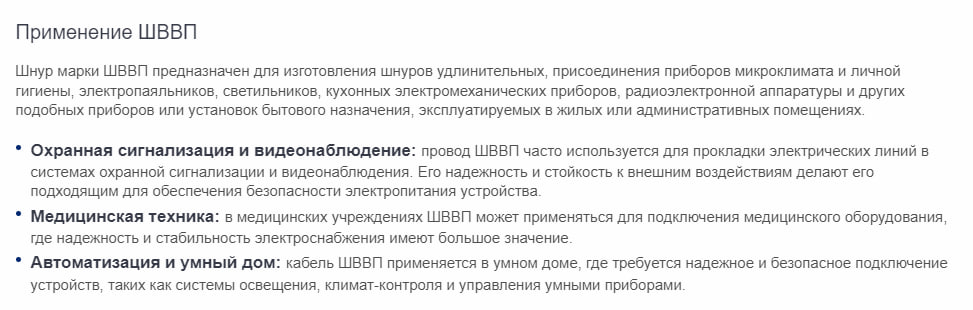

            Не знаю кто это писал. Для стационарной прокладки - низя шввп и пвс Юзай КГВВнг 2х1 например Если многожилка нужна

            • Pharm78

              а есть ссылка?

              • Dmitriy

                ГОСТ 7399-97. Провода и шнуры на номинальное напряжение до 450/750 В. Приложение А для подсоединения какой-либо бытовой технике, инструментов и удлинителей, ни в одном из пунктов не идёт и речи о монтаже стационарной электропроводки. И у них меньший срок службы 2.1.48 ПУЭ: "Провода и кабели должны применяться лишь в тех областях, которые указаны в стандартах и технических условиях на кабели (провода)."

          • Anonim

            Срок службы изоляции не так. Шввп, как и пвс, это компромисс для того, что бы использовать их в местах, где участок кабеля постоянно движется и можно заменить и выкинуть. Я даже дома не стал использовать шввп для диспетчеризации и управления с ПЛК, а купил кгвв-нг*. Срок службы изоляции не 7 лет, а 30, как у ввг-нг*.

            • Pharm78

              Расчетный срок действия объекта в бизнес модели составляет 3-4 года. Просто незачем использовать кабель (более дорогой) со сроком службы в 30 лет )))

              • Dmitriy

                Согласен. Проще на армстронг кинуть соплями, все равно сносить будут )

                • Pharm78

                  Не настолько все плохо конечно )

                • Aleksandr

                  можно тогда в принципе вообще не распаковывать :)

            • Trakt0rist

              А че у тебя на плк заведено?

              • Anonim

                управление освещением, защита от протечек, несного датчиков... и вот думаю периодически как кондиционерами рулить

    • Aleksandr

      вот раньше (не скажу за СКС но в принципе наверное весь раздел СС такой). А в 9 разделе такое было. 10% от сметы можно было в плюс или минус идти без оспаривания договорных обязательств.

      • Dmitriy

        В минус очень не хочется. Мы помню посчитали с запасом кабеля. Потом еще по цене договора подвинулись. А потом как профлюкали, кабеля меньше оказалось... и в кс2 пошли меньшие объёмы, из-за этого цена упала еще меньше...

        • Aleksandr

          Ну.. тут наверное вопрос первичного осмотра и расчета или проектант посчитал от нефик делать. Тут уж как договориться.
